EVM による見通し
出典: 令和6年度 春期 応用情報技術者試験 午前 問51 (IPA)

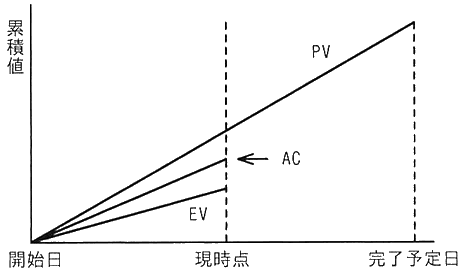

EVM で管理しているプロジェクトがある。図は,プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率,スケジュール効率がこのままで推移すると仮定した場合の見通しのうち,適切なものはどれか。

- ア 計画に比べてコストは多くなり,プロジェクトの完了は遅くなる。
- イ 計画に比べてコストは多くなり,プロジェクトの完了は早くなる。
- ウ 計画に比べてコストは少なくなり,プロジェクトの完了は遅くなる。
- エ 計画に比べてコストは少なくなり,プロジェクトの完了は早くなる。
正解と解説を見る
正解: ア
- ア: EV < AC でコスト超過、EV < PV で進捗遅れなので、コストは多く、完了は遅くなります。正しい答えです。
- イ: コストは多くなりますが、EV < PV なので完了は早くなりません。
- ウ: EV < AC なのでコストは少なくなりません。
- エ: EV < AC なのでコストは少なくなりませんし、EV < PV なので完了も早くなりません。
ポイント
- PV (計画価値)、EV (出来高)、AC (実コスト) を比較します。図では EV < AC < PV です。
- コスト効率 CPI = EV ÷ AC < 1 なので、同じ成果を出すのに予定より多くのコストが掛かっています。このまま推移すると 完了時のコストは計画より多く なります。
- スケジュール効率 SPI = EV ÷ PV < 1 なので、進捗が遅れています。このまま推移すると 完了は計画より遅く なります。
